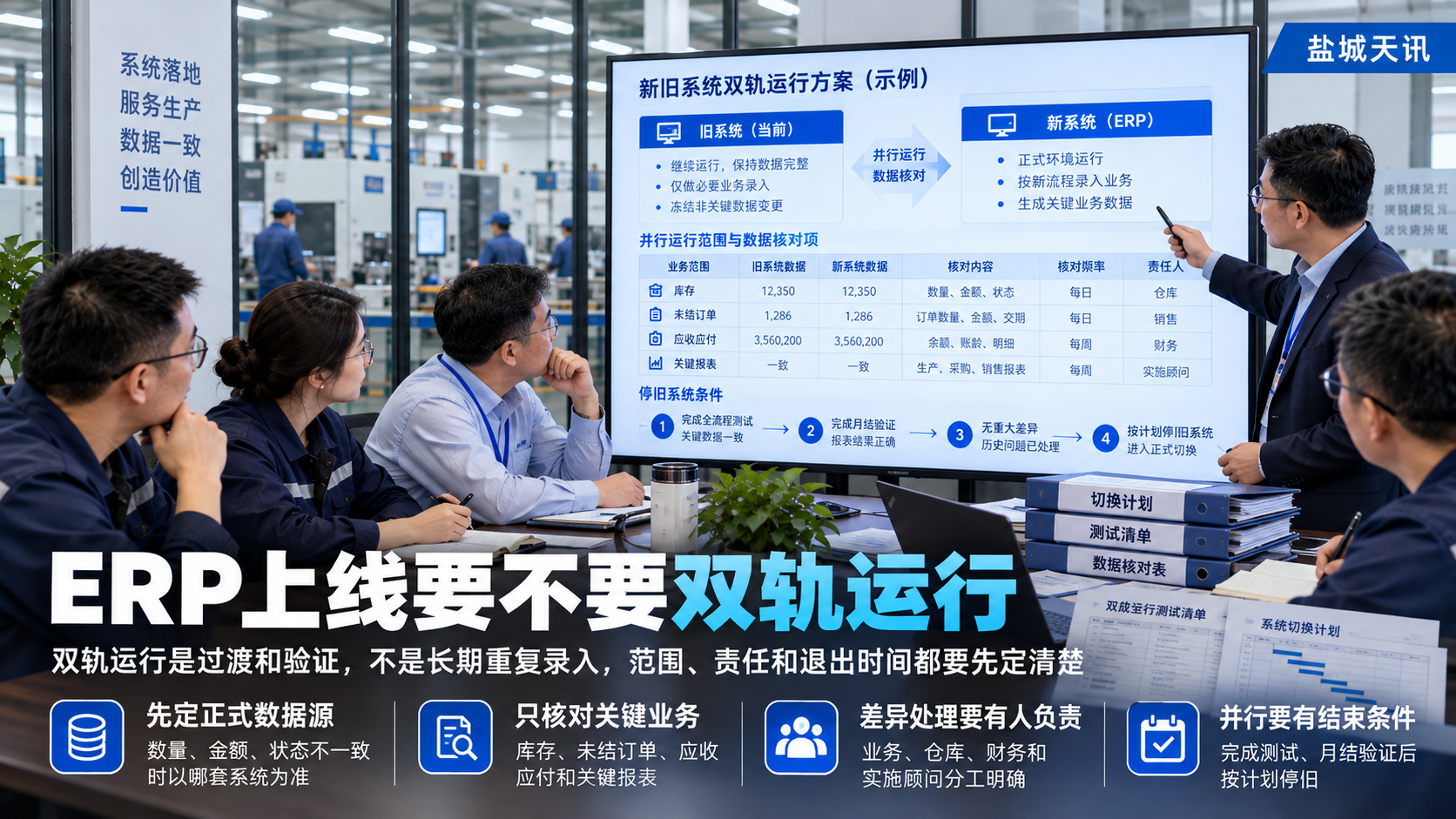

新ERP准备上线时,企业常担心数据不准或员工不会操作,于是决定新旧系统同时使用。短期并行可以帮助核对关键数据,但如果没有明确范围和退出时间,双轨运行很容易变成长期重复劳动。
是否需要并行,应该先看业务风险。涉及期初余额、库存、未结订单、生产执行和财务结账的关键业务,可以安排有限范围的核对;影响较小、已完成测试的流程,则不一定需要在两个系统中长期重复录入。
如果决定双轨运行,要提前明确五件事。
第一,哪套系统是正式数据来源。出现数量、金额或状态不一致时,应以哪一套系统为准,必须提前确定。
第二,哪些业务需要重复核对。可以聚焦库存余额、应收应付、未结订单和关键报表,不要默认所有单据都重复录入。
第三,由谁负责差异处理。业务、仓库、财务和实施顾问分别核对什么,发现问题后怎样记录、修正和确认。
第四,并行到什么时候结束。应设置明确日期或完成条件,例如连续完成规定的业务测试、期初核对和月结验证。
第五,停用旧系统后如何查询。历史数据是迁移到新系统、保留只读环境,还是导出归档,需要提前安排。
双轨运行的目的应该是验证和过渡,而不是延迟决策。如果员工长期不知道该用哪套系统,数据口径反而会越来越乱。
准备切换ERP的企业,可以整理未结业务、期初数据和关键报表,与盐城天讯科技咨询服务有限公司共同设计并行范围、核对方法和停旧条件,使新系统按计划成为正式业务平台。
